AIデータセンターの電力不足は本当か?需要予測・PUE・関連株を解説

AI servers, a semiconductor chip and power-grid infrastructure / AIサーバー・半導体・送電設備のイメージ
AI生成によるデータセンターと送電設備のイメージ

AIのニュースを追っていると、GPU、HBM、データセンター、そして電力不足という言葉が並びます。半導体が足りない話だと思っていたら、今度は電気が足りない。では、電力会社や変圧器のメーカーを買えばよいのでしょうか。

ここは、一度立ち止まって数字を分けてみたいところです。電力需要が増えること、設備が売れること、企業の利益が増えること、株価が上がることは、それぞれ別の話だからです。

この記事では、IEAの2026年報告書と米国の研究資料を使い、AIデータセンターの電力需要を読み解きます。MW・GW・TWhの違い、冷却効率のPUE、送電網への接続待ち、関連企業の決算で見る数字まで、計算例を交えて整理します。

資料確認日:2026年10月16日。将来の電力需要は予測・シナリオであり、確定した需要や株価予想ではありません。計算例は実在企業の業績を示すものではありません。

先に押さえる3点

  • 電力問題は、世界全体の発電量だけでなく「必要な場所へ、必要な時期に届けられるか」で決まります。
  • 「100MWの計画」は、そのまま100MWを24時間使う実績にはなりません。
  • 投資では、需要予測から売上・利益・株価までの間を、順に確かめる必要があります。

広告

目次

AIデータセンターの電力需要はどこまで増える?2026年の資料で確認

IEAが2026年4月に公表したKey Questions on Energy and AIでは、世界のデータセンターの電力消費を2025年の485TWhから2030年に約950TWhへ増えると見込んでいます。2030年の世界の電力需要に占める割合は約3%です。

重要なのは、これはAI専用施設だけでなく、データセンター全体の数字だという点です。「AIが世界の電気を3%使う」と置き換えると、対象がずれます。また、2025年と2030年を比べた約1.96倍という数字は、今後毎年ほぼ2倍になるという意味ではありません。

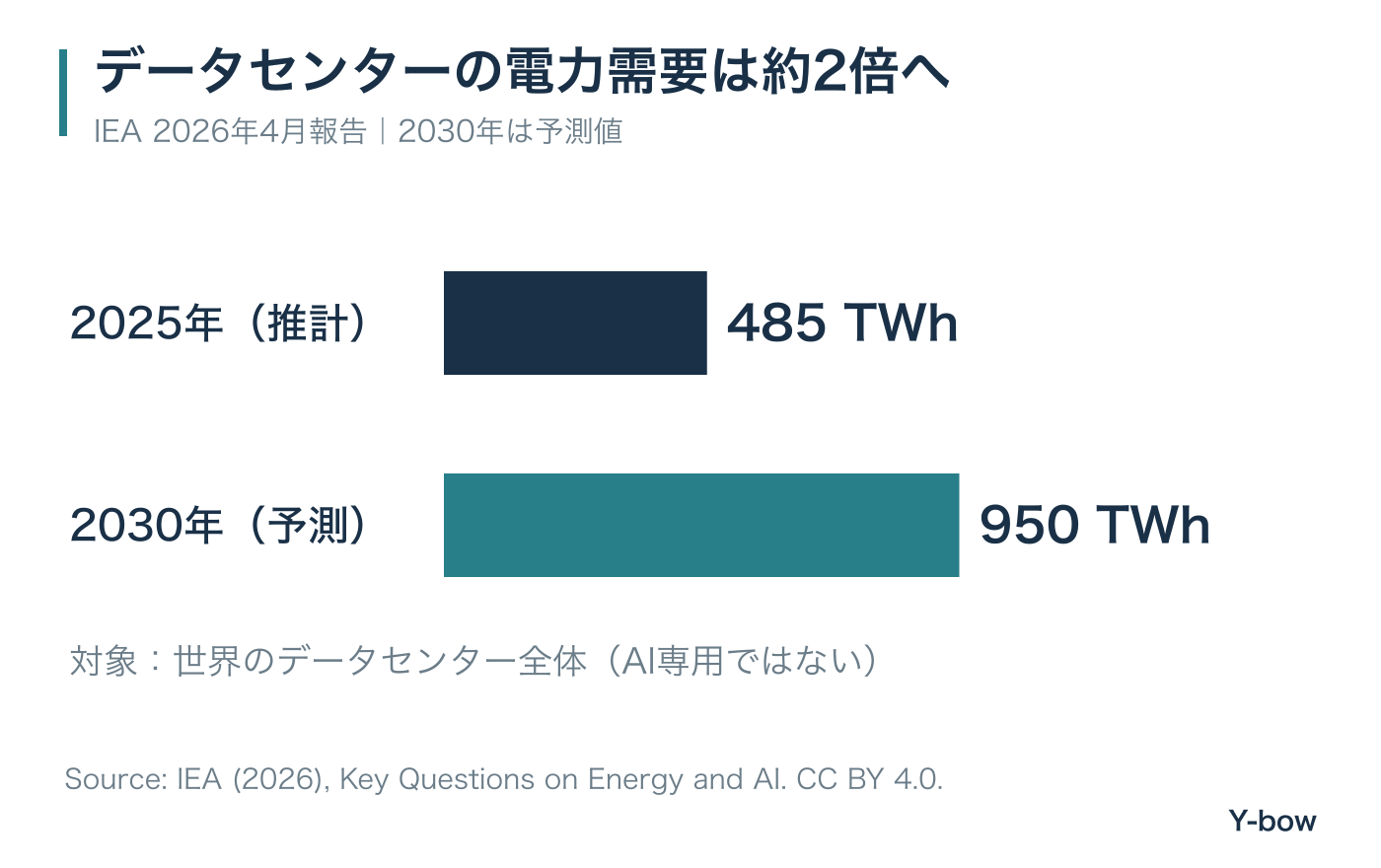

世界のデータセンター電力消費は2025年推計485TWh、2030年IEA予測950TWh。2030年は予測であり実績ではない。
図1:IEA(2026)を基に筆者作成。2025年は推計、2030年は予測。AI専用施設だけの集計ではありません。出典:上記IEA報告書(CC BY 4.0)。

米国の「649TWh」と世界の「950TWh」は同じ予測の内訳ではない

米国については、Lawrence Berkeley National Laboratoryが2026年6月に公表したUnited States Data Center Energy Usage Report: 2025 Updateがあります。「2025 Update」という題名ですが、公表は2026年です。

資料と対象基準となる推計将来の数字
IEA・世界全体2025年:485TWh2030年:約950TWh
LBNL・米国2024年:192TWh、米国電力消費の4.7%2030年:基準ケース649TWh、11.8%
LBNL・米国の複合的不確実性を含む範囲同じ米国モデルの条件を変更2030年:521~843TWh、9.5~15.3%
出典:IEA(2026年4月)、LBNL(2026年6月、本文pp.5、9–10)。予測の公表時点・モデル・基準年が異なります。

649を950で割って「2030年には米国が世界の約68%を占める」と結論づけるのは避けたいところです。別の機関が、別の前提で作った予測だからです。米国の推計範囲も、確率を割り当てた株価シナリオや95%信頼区間ではありません。数字の大小を比べる前に、地域・年・集計範囲・予測条件をそろえる。それだけで、記事や決算説明の読み違いはかなり減らせます。

MW・GW・TWhの違い:「100MWのデータセンター」をどう読むか

MWやGWは、ある時点の電力や設備の容量を表します。一方、MWhやTWhは、一定の時間に使った電力量です。蛇口から流れる水の勢いと、浴槽にたまった水の量を分けるように考えると分かりやすくなります。

  • 1GW=1,000MW
  • 1TWh=1,000GWh=1,000,000MWh
  • 年間電力量=平均電力×年間の時間。平年は8,760時間。

施設全体が平均100MWで1年間動けば、100×8,760=876,000MWh、つまり0.876TWhです。ただし、「最大100MWの接続を申請した」という情報だけでは、平均100MWで稼働したとは言えません。サーバーが段階的に入る場合も、予備の容量を確保している場合もあります。

「100MW」がIT機器の容量か、施設全体かで計算が変わる

さらに、100MWの対象を確認する必要があります。GPUやサーバーなどIT機器だけの容量なら、冷却や電源設備が使う電力を加えます。施設全体の受電容量なら、そこへ同じ分をもう一度加えると二重計算になります。

この違いを表す指標がPUEです。PUE=施設全体の電力量÷IT機器の電力量。PUEが1.3なら、IT機器が使う電気1に対して、施設全体では1.3を使います。残りの0.3は冷却や給配電などの分であり、すべてが冷却とは限りません。

PUEと冷却効率:同じサーバーでも電力量はどれだけ変わる?

仮にIT機器の最大電力が100MW、年間平均がその70%に当たる70MWとします。ここでの70%は電力の平均負荷率という仮定で、GPUの計算稼働率を表すものではありません。

IT機器の年間電力量は70×8,760=613,200MWh=613.2GWh。これにPUEを掛けると、施設全体の年間電力量を求められます。

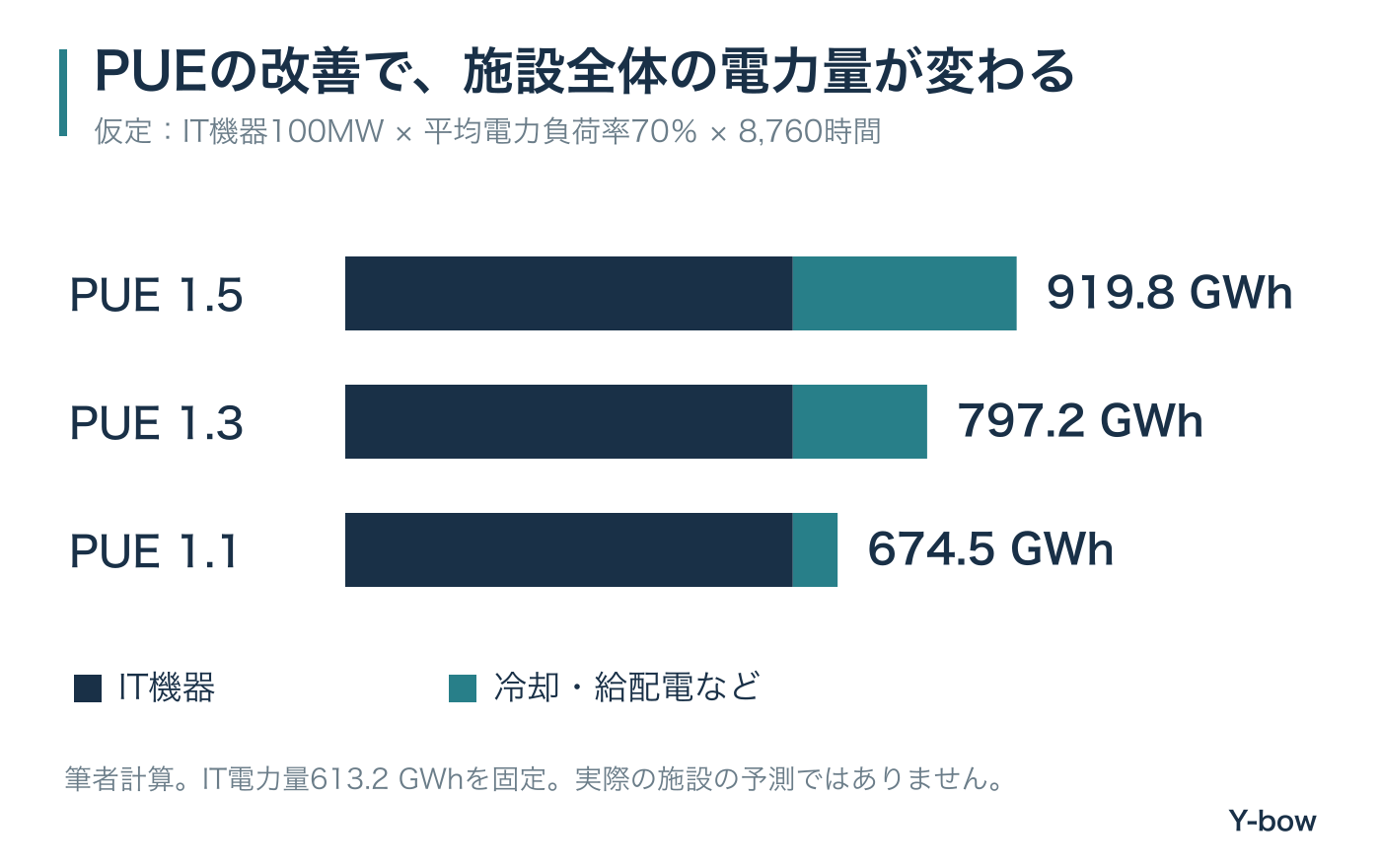

IT機器の年間電力量を613.2GWhに固定した仮定計算。PUE1.5では施設全体919.8GWh、1.3では797.2GWh、1.1では674.5GWh。
図2:筆者の仮定計算。IT機器100MW、平均電力負荷率70%、年間8,760時間、PUE一定。丸め前の値で計算。実際の施設・業界平均の予測ではありません。

PUEを1.5から1.1へ改善できれば、この条件では年間245.28GWh、施設全体では約26.7%の削減です。冷却・給配電などの電力量だけを見ると約80%減りますが、施設全体の電気が80%減るわけではありません。比較する分母を変えるだけで、同じ改善がまったく違う印象になります。

実際の参考例として、Googleは2025年の世界のデータセンター群の年間平均PUEを1.09と公表しています。ただし、Googleの施設群の実績を、すべての新設データセンターがすぐ達成できる標準値として使うのは適切ではありません。気候、負荷、設備、計測範囲も確認する必要があります。

省エネ化が進めば、AIの電力需要は減るのか

1回の処理が省エネになっても、利用回数が増えれば、全体の電力量は増えます。例えば、処理1回の電力量が半分になり、処理回数が3倍になれば、全体は1.5倍です。これは仕組みを示す仮の計算で、特定のAIサービスの予測ではありません。

学習と推論も分けたいところです。学習はモデルを作る計算、推論は利用者の質問などに答える計算です。短い文章への応答と、長く考える処理や動画生成を、すべて「AIへの質問1回」として比べても実態はつかめません。「AIは1回で何Wh使うか」という数字を見るときは、モデル・処理内容・出力の長さ・計測範囲を確認しましょう。

電力不足の本体は「送電網と接続待ち」にある

世界の電力消費の約3%と聞くと、それほど大きくないと感じるかもしれません。しかし、データセンターは地域に集中します。全国に余裕のある発電設備があっても、特定の変電所や送電線に余力がなければ、その場所に新しい施設を接続できません。

IEAのElectricity 2026は、新たな送電網の計画・許認可・完成に5~15年、データセンターの建設に1~3年という時間差を示しています。どの案件もこの年数で決まるという意味ではありませんが、建物と電力設備の準備が同じ速さでは進まないことは重要です。

2026年10月14日公表のPowering Artificial Intelligenceも、接続待ちの計画には重複や投機的な案件が含まれ、計画容量をそのまま実需要として扱えないと整理しています。完成した施設でも、サーバーと顧客がそろうまで電力使用は徐々に増えます。

そこでニュースの進捗は、「構想→接続申請→契約・資金確保→着工→通電→サーバー設置→有料の仕事を処理」という順で見ます。土地の取得や大きな設備投資枠の発表だけでは、最後まで進んだことにはなりません。

原発・SMR・ガス発電・再エネは、同じ役割を果たすわけではない

必要なのは年間の電力量だけではありません。夜や悪天候でも必要な電力を確保し、瞬間的な変動や停電にも対応する必要があります。発電設備、送電網、蓄電池、非常用電源、需要の調整は役割が違います。

原子力やSMRなら許認可と商業運転までの時間、ガス発電なら燃料調達・設備納期・排出、再エネなら時間帯と地域、蓄電池なら出力に加えて継続時間を見ます。「1GWの電源」と「1GWhの蓄電池」は置き換えられません。例えば1GWで1時間供給するには、損失を無視して1GWhが必要です。

同様に、電力購入契約(PPA)の発表は、施設がすでに通電した証明にはなりません。供給開始日、発電所の稼働状況、送電経路、契約の対象を確認します。独立した電源を用意する計画でも、燃料や予備電源、保守、将来の系統接続という課題は残ります。

AI電力関連株は上がる?需要増から利益までの5つの確認点

AIの成長を考えるうえで、電力設備は外せません。ただし「必要になる設備」と「いまの株価で報われる投資先」は同じではありません。私は、次の順に数字をつなげて考えるのが分かりやすいと思います。

分野需要が届く経路決算・資料で確かめたいこと
GPU・HBM・半導体通電した設備へサーバーを導入設置時期、顧客の設備投資、在庫、供給能力
変圧器・給配電設備新設・増強工事で設備を発注受注から納入までの期間、取消条件、増産費用、利益率
冷却・電源管理高密度ラックへの対応採用方式、販売単価、保守収入、競合の参入
電力会社・発電事業者電力販売と設備投資料金契約、費用負担、規制、投資額、借入金利
データセンター運営会社稼働して顧客に計算・スペースを提供契約済みと稼働済みの区別、電気代、顧客集中、資金繰り
筆者による確認項目の整理。個別銘柄の推奨や各分野の収益予測ではありません。

受注残が大きくても、契約が取り消せるのか、納期が何年先なのかで意味は変わります。売上が増えても、原材料・人件費・工場増設費が先に増えれば、現金は残りにくくなります。電力会社も、販売量が増えた分だけ利益が増えるとは限りません。新設備の費用を誰が負担し、料金にいつ反映できるのかが重要です。

半導体側から見れば、電力不足は需要の消滅ではなく、出荷・設置の後ずれを引き起こす場合があります。一方、後ずれが長引いて顧客の採算や資金繰りが悪化すれば、発注の縮小につながることも考えられます。「不足しているから強い」とだけ読むと、この時間差を見落とします。

利益が25%増えても株価が下がる、簡単な計算

株価を単純化して「EPS(1株利益)×PER」で考えます。EPS100、PER40倍なら株価は4,000。翌期にEPSが125へ増えても、PERが30倍へ下がれば株価は3,750、元の水準から6.25%の下落です。配当などは含めていません。

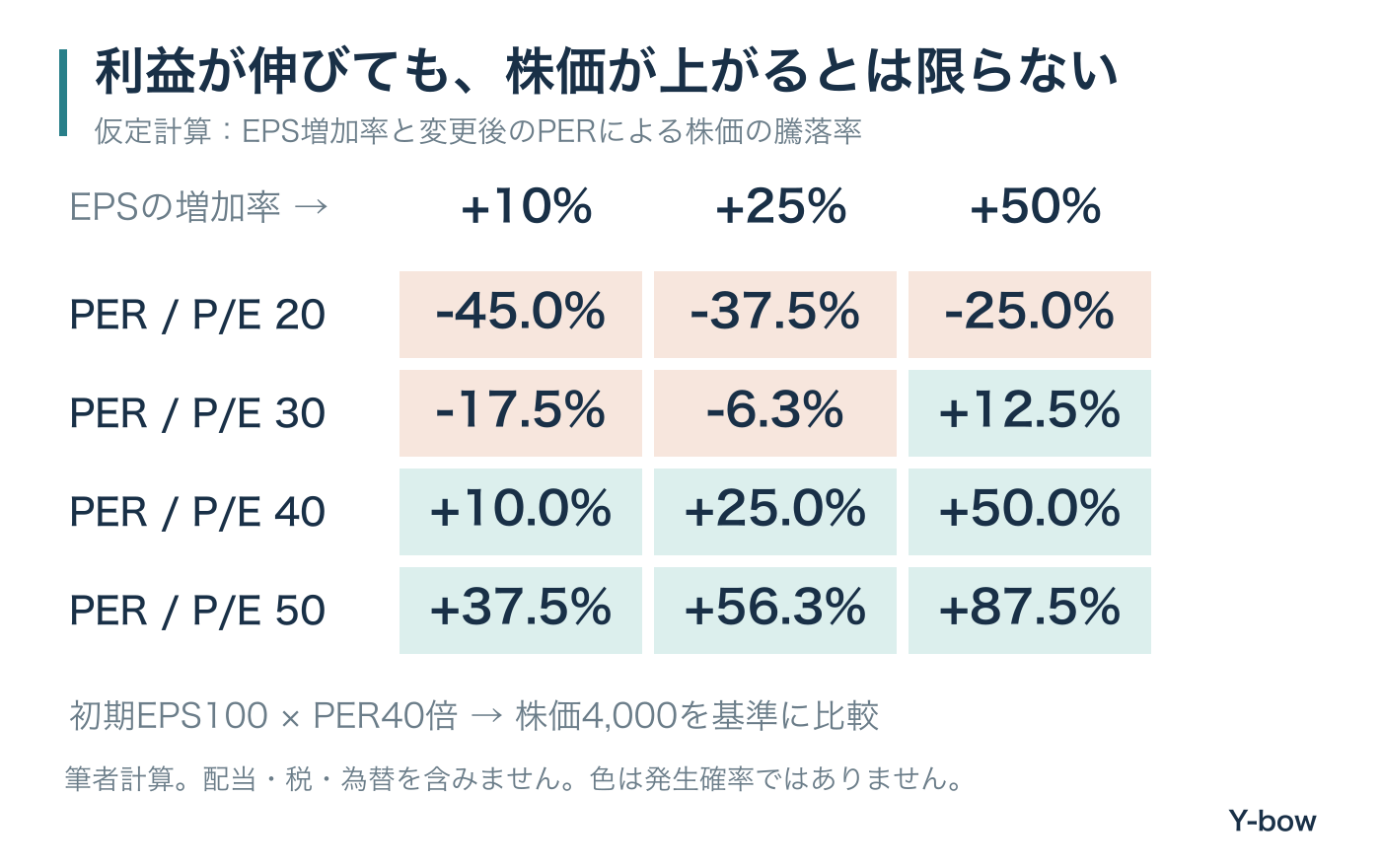

仮定のEPSとPERの感応度表。初期EPS100、PER40倍。利益25%増でもPER30倍なら株価は6.3%下落する。
図3:筆者作成。初期EPS100・PER40倍、配当なしの仮定計算。色は計算上の騰落率を示し、発生確率や将来リターンを示しません。

高成長を見込んで株価がすでに上がっている場合、業績が伸びるかどうかだけでは足りません。市場が期待している伸びより強いのか、設備増強後も利益率を保てるのか、借入金や株式発行で1株当たりの取り分が変わらないかまで見たいところです。

電気代・水・地域負担:AIブームは生活にどう影響する?

読者にとっては、投資先の利益より、自宅の電気代への影響が気になるかもしれません。ここも「データセンターが増えるから、必ず電気代が上がる」とは言い切れません。

IEAの10月報告書は、新設設備の費用が一般利用者にも配分される場合と、既存設備の余力を使って固定費を分担できる場合を分けています。予約した容量を十分に使わない、途中で撤退する、そもそも接続しないというリスクを、料金・長期契約・担保などで誰に割り当てるかが論点です。地域の料金制度や契約を確認せず、全国一律の結論にはできません。

水についても、施設内の冷却と、電気を作る上流の水利用は別です。PUEが良いから水の問題も解決しているとは言えません。冷却に使う水を減らす方式が、条件によっては電力消費を増やすこともあります。省エネ、節水、排出量は、それぞれの計測範囲を確かめる必要があります。

AIデータセンターのニュースを読むための確認表

  1. 対象は何か。AI専用か、データセンター全体か。世界か、米国か、特定地域か。
  2. 単位は何か。MW・GWの容量か、MWh・TWhの電力量か。IT機器か施設全体か。
  3. どこまで進んだか。申請、契約、建設、通電、稼働を区別する。
  4. 誰が費用を負担するか。接続費、燃料、冷却、金利、設備更新を確認する。
  5. 株価に何が織り込まれているか。売上だけでなく利益・現金・1株当たりの数字を見る。

AIの成長を否定するための確認表ではありません。大きな成長がある分野ほど、発表される数字も大きくなります。その数字が、いつ、どの会社の、どの利益に届くのかを確かめるための道具です。

よくある疑問:AI電力需要・PUE・関連株

AIが世界の電力の3%を使うのですか?

上で引用したIEAの2030年約3%は、データセンター全体の予測です。AIだけの実績値ではありません。

PUEが1.1なら、電力の90%が無駄なのですか?

逆です。施設全体を1.1とするとIT機器は1、その他は0.1です。ただし、PUEはIT機器が処理する仕事の有用性や、1回のAI処理の効率を測る指標ではありません。

接続待ちのGWを足せば将来の需要が分かりますか?

分かりません。重複・中止・段階稼働に加え、予約容量と平均使用電力の違いがあります。計画の進捗と契約条件を確認する必要があります。

AI関連の電力株は長期保有すれば安心ですか?

需要の伸びだけでは判断できません。投資負担、規制、金利、契約、競争、購入時の株価で結果は変わります。集中投資やレバレッジを加える場合には、その値動きも別に確認してください。

半導体の成長と、電力設備の時間差を一緒に見る

半導体がそろっても、電気が届かなければ計算は始まりません。電気が届いても、顧客が料金を払う仕事を十分に集めなければ、投資の回収は進みません。AIを投資テーマとして考えるなら、この両方を見たいと思います。

本ブログの半導体スーパーサイクルの記事では、メモリ需要と設備更新を整理しています。SOXLの仕組みと日次3倍のリスク、投資初心者が商品選びの前に確認したいことも、合わせてご覧ください。

決算の具体的な数字をもう少し追いたい方には、著者のnoteでも半導体・決算・投資商品の解説を掲載しています。全文無料の記事と一部有料の記事があり、公開範囲はリンク先で確認できます。

出典・計算条件

図表は出典を基に独自に再構成、または明記した仮定による筆者計算です。元資料の図を転載したものではありません。PUE計算はIT平均電力70MW、8,760時間、PUE一定。株価計算は初期EPS100、PER40倍、株数一定、配当・税・為替を含みません。記事は情報提供を目的とし、個別商品の売買を勧めるものではありません。

\宜しければ是非シェアを/
  • URLをコピーしました!
  • URLをコピーしました!

Advertisement / 広告

コメント

コメントする

three × 2 =

目次
